功能说明
【全部追溯】【一单到底】 ,是说在整个供应链流程中,对每一项产品的流向及处理都能很好的跟踪记录,由成品销售自动化驱动半成品原料辅料的生产和采购,并详细记录所有单据之间的关联关系。一张总销售单或者总生产单下单后的,涉及到的相关子单据(招标,直采,委外,生产,收发货库存调拨)都能进行关联并溯源管理,可以基于流程向前向后追溯。
本方案按供应链上述闭环管理的要求,完善了odoo 补货逻辑,优化了【销售 + 招标采购 + 直接采购 + 库存计算】。
解决方案

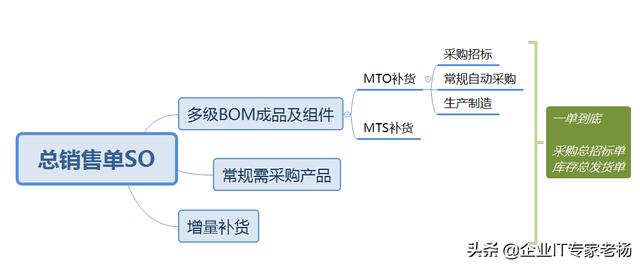

- 一单到底。 一张总销售单(或者总生产单),可以关联所有按补货规则产生的子单据,包括:采购招标单、采购单、生产单、库存调拨单。
- 一张总销售单,除正常按 odoo 原生逻辑实现所有功能外,可以将多级Bom产生的所有物料要求,将所有需要招标采购的物料可以合并生成一张汇总招标单(原生 odoo 只能一行销售生成一张招标单)。
- 完整的采购招标功能。招标单自动分拆询价推荐供应商,计算已采购,待采购数量。
- 销售单全业务流程跟踪。显示本销售单为需求,所产生的 采购/制造 流程单据。使用树状视图,清晰描绘 关联的单据间关系及业务流程逻辑
- 按MTO规则实现的采购招标,可以在完成采购后实现总销售单的 【库存预留】,并自动补货完成销售出货。
- 在总销售单中,可增加销售产品,增加已销售产品的数量。这些增量都会按照 odoo 的补货逻辑在未锁定的 采购招标单、采购单、生产单、库存调拨单 中实现相应的增加。如相关单据已锁定,则会生成新单据,但仍然是相同补货组,实现一单到底。
- 严格按照 odoo库存补货逻辑设计。可设置为销售采购一一对应即一单到底,或者多销售单合并采购两种模式
- 严格按照 odoo 原时间逻辑设计。包括产品的【销售提前期】、【制造提前期】和【供应商交货提前时间】,库存设置中的【销售的安全提前期】和【安全交货时间】。
- 严格按照 odoo 逻辑实现多币种、多单位的数值转换及多语言适配。
简要操作演示
- 销售下单

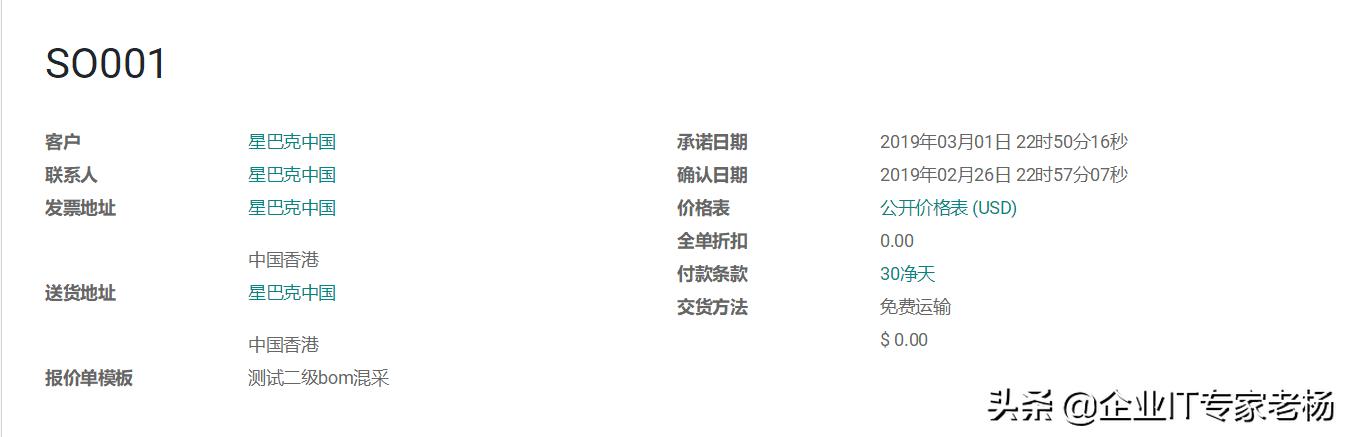

SO001: 承诺 3月1日交货

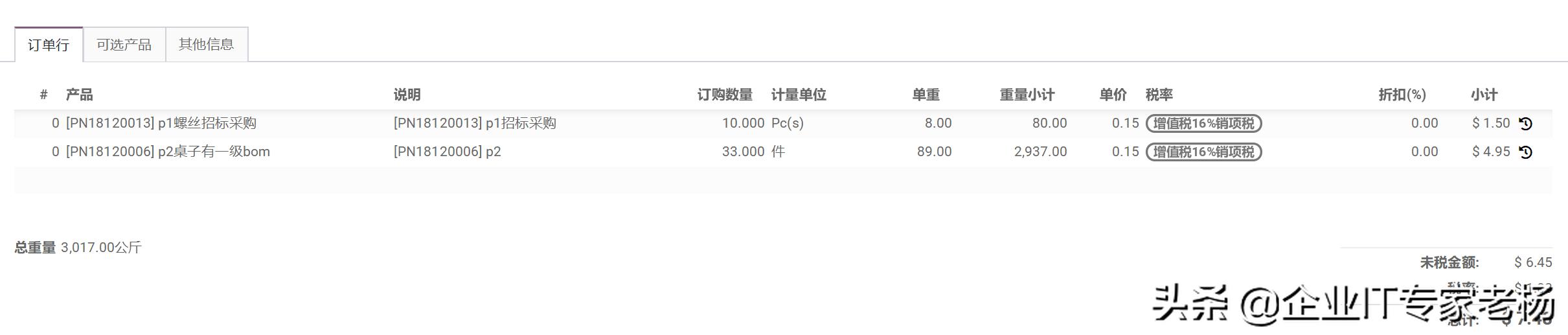

Mts + 采购:p1螺丝 * 10
mts + 招标:p2桌子 * 33

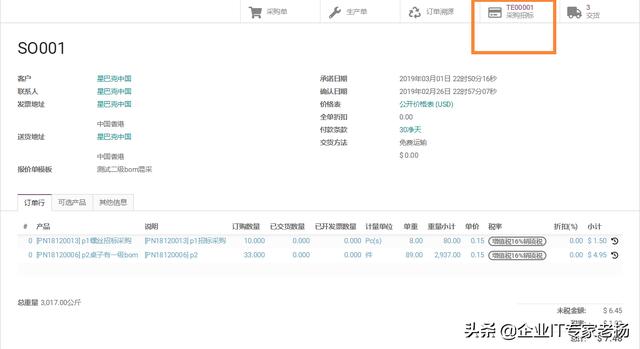

- 报价单中自动生成了招标TE00001,执行招标流程
交货日期:3月1日, 来源总销售单:SO001
自动推荐供应商(可改动)
